W ocenie Najwyższej Izby Kontroli bariery rozwoju dotyczą jak m.in. braku głównego terminalu instalacyjnego dla morskich farm wiatrowych, niedostosowanie prawa i braki w sieci przesyłowej w północnej części Polski. – Rozpoczęto prace nad umożliwieniem uruchomienia pierwszej morskiej elektrowni wiatrowej ok. 2024/2025 r. Jednak władze nie przygotowały regulacji, które uprościłyby i zintegrowały obowiązujące procedury związane z wydawaniem pozwoleń, co bez wątpienia przyspieszyłoby rozwój tego rodzaju odnawialnych źródeł energii – czytamy.
NIK skontrolowała Ministerstwo Aktywów Państwowych, Ministerstwo Infrastruktury, Ministerstwo Klimatu i Środowiska, Urząd regulacji Energetyki, Urzędy Morskie w Gdyni i Szczecinie oraz Regionalną Dyrekcję Ochrony Środowiska w Gdańsku. Kontrolą został objęty okres od 1 stycznia 2019 r. do 24 września 2021 r.
Czytaj więcej
Przyspieszenie budowy farm wiatrowych powinno zagwarantować dodatkowy przyrost PKB, zwiększyć wpływy do samorządów, przynieść wzrost zamówień na pr...
Potrzeba waloryzacji wsparcia offshore
W grudniu 2020 r. przyjęto tzw. ustawę offshore czyli o promowaniu wytwarzania energii elektrycznej w morskich farmach wiatrowych. – Taka regulacja miała stać się zachętą dla wytwórców. Jednak minister nie uwzględnił aktualnej w tamtym czasie inflacji przez co maksymalna cena została ustalona na zbyt niskim poziomie – czytamy. Wśród rekomendacji i wniosków po kontrolnych czytamy, o potrzebie dokonania aktualizacji wysokości inflacji i zweryfikowania zmiennych od niej zależnych przyjętych do wyliczenia ceny maksymalnej określonej rozporządzeniem Ministra Klimatu i Środowiska z dnia 30 marca 2021 r. w sprawie ceny maksymalnej za energię elektryczną wytworzoną w morskiej farmie wiatrowej i wprowadzoną do sieci w złotych za 1 MWh, będącej podstawą rozliczenia prawa do pokrycia tzw. ujemnego salda.
Wiatraki później

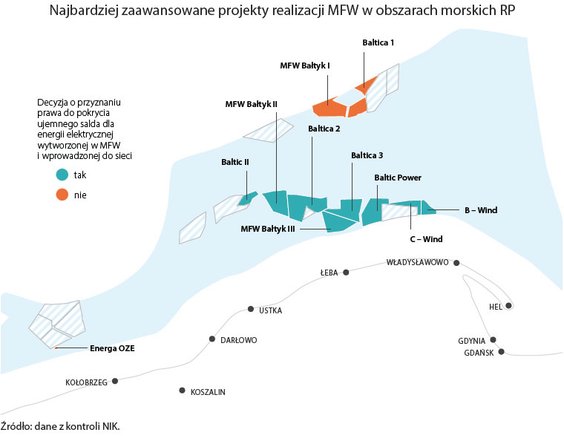

Zgodnie z zawartymi przez wnioskodawców umowami z PSE, przyłączenie farm ma nastąpić w terminie do 2025-2028 r. Dokument Polityka Energetyczna Polski do 2040 r. zakłada, że określona w ustawie moc uzyskana zostanie w 2030 r. – W ocenie NIK nierealny jest jednak zapis mówiący o włączeniu pierwszej farmy do bilansu elektroenergetycznego ok. 2024-2025 r – czytamy. Rozpoczęcie budowy farm z najkrótszym terminem przyłączenia (2025), uzależnione od uzyskania niezbędnych pozwoleń, w tym decyzji o środowiskowych uwarunkowaniach, planowane jest na 2026/2027 r., co ma umożliwić dostarczenie pierwszej energii elektrycznej do sieci w 2027 r. Koncerny energetyczne planowały uruchomienie swoich projektów nie wcześniej niż w 2025 r. Polenergia i Equinor chcą rozpocząć przesył energii z pierwszego projektu wiatrowego w 2025 r. , PGE z Ørsted chcą produkować energię elektryczną z wiatraków na przełomie 2026/2027 r. PKN Orlen z Northland Power chcą zaś zakończyć budowę swojego projektu offshore w 2026 r.
